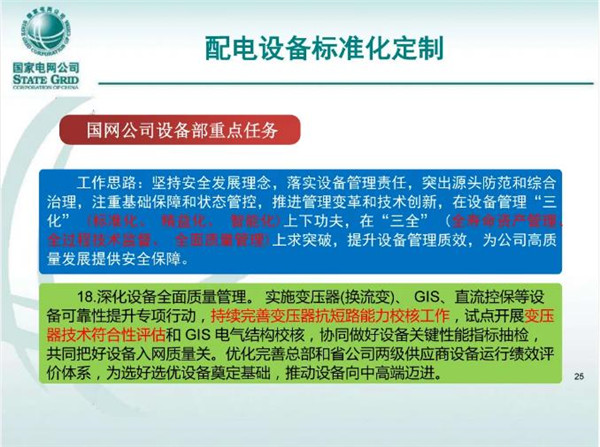

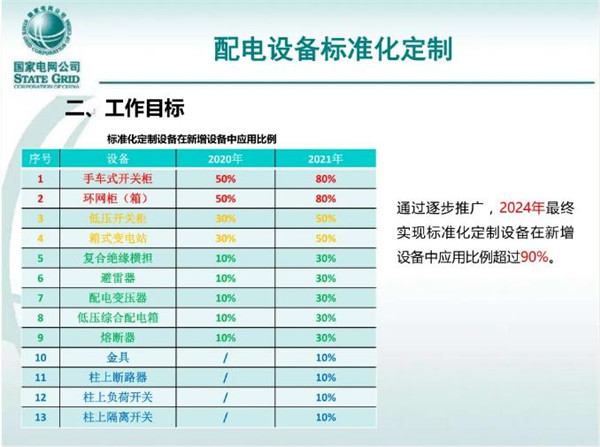

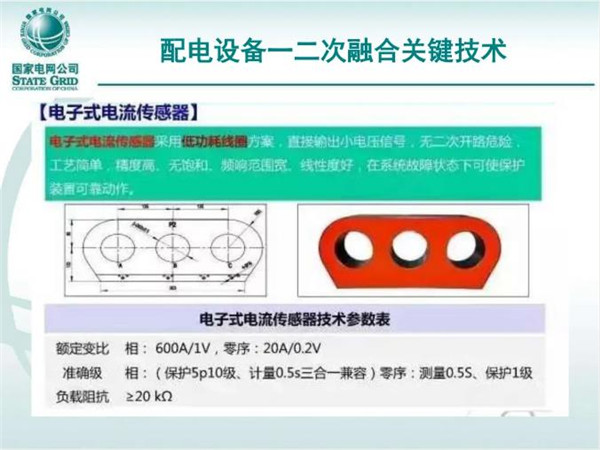

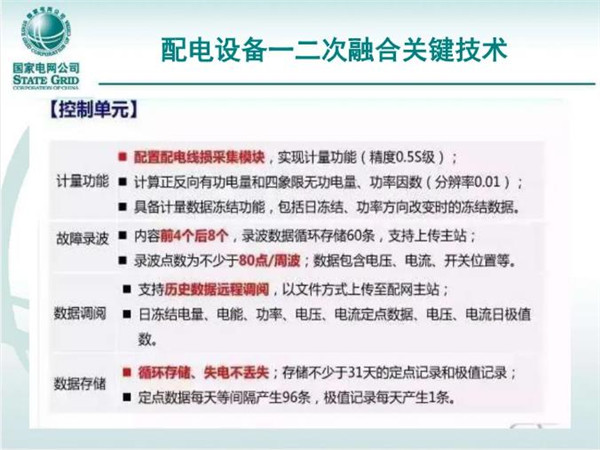

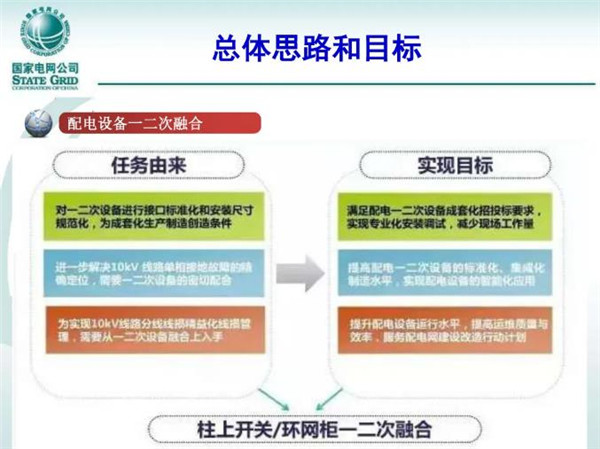

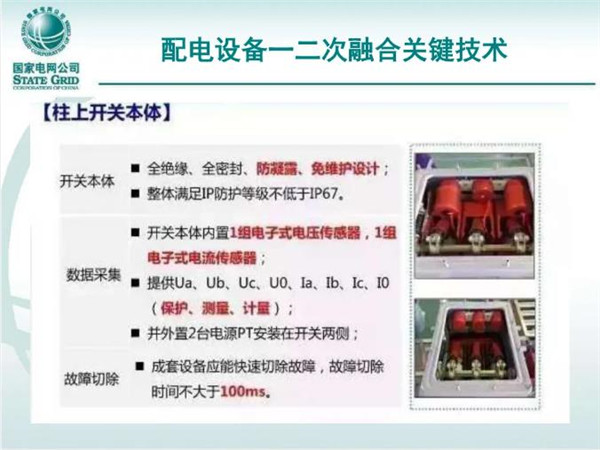

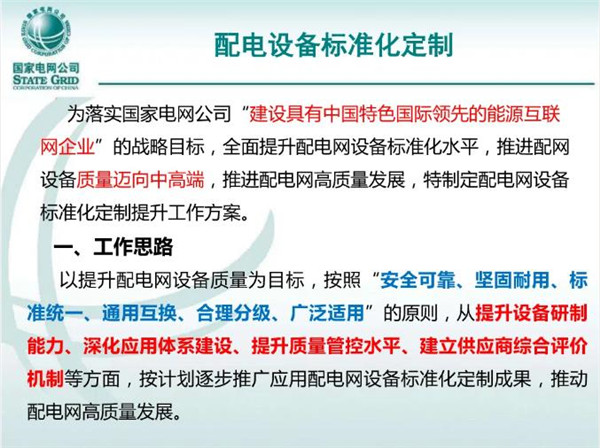

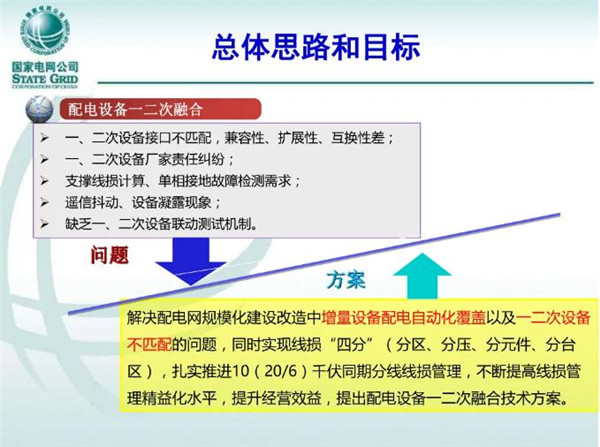

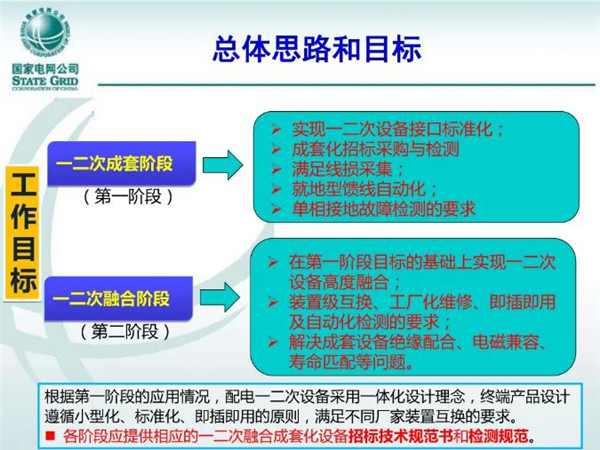

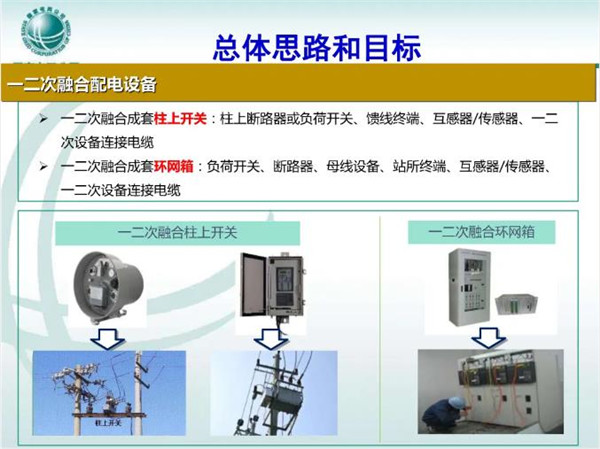

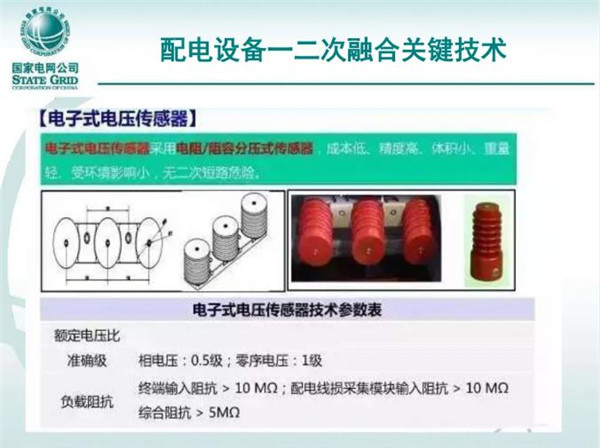

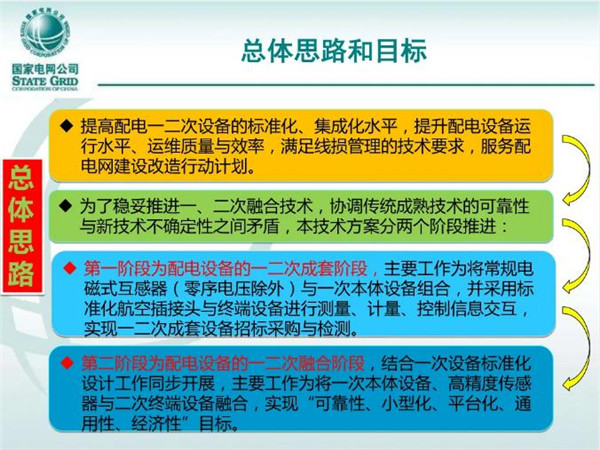

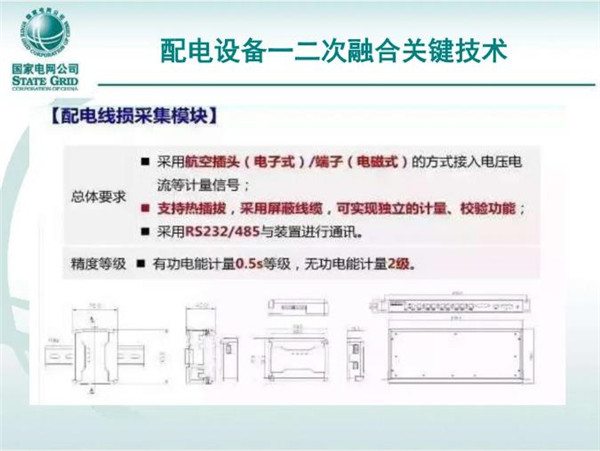

為解決配電網規模化建設改造中增量設備配電自動化覆蓋以及一二次設備不匹配的問題,同時實現線損“四分”(分區、分壓、分元件、分臺區),扎實推進10(20/6)千伏同期分線線損管理,不斷提高線損管理精益化水平,提升經營效益,本文提出配電設備一二次融合技術方案,為一二次設備的融合發展建言獻策。
